INAUGURAN INVERSIÓN de 190 MILLONES de DÓLARES

En el año 2022 comenzó a construirse la ampliación de la Central Térmica de la ciudad de Río Cuarto en Provincia de Córdoba. Esta central genera energía eléctrica utilizando gas y luego la distribuye a través de la red de alta tensión del sistema energético provincial. Este complejo produce el 25% de la energía eléctrica que demanda la Provincia de Córdoba. A mediados del año 2024 los trabajos fueron finalizadas y en el mes Diciembre la nueva central térmica comenzó a operar. Las obras permitieron ampliar la capacidad instalada de esta central térmica de 350 MW (capacidad que tenía previo a ser ampliada) a una nueva capacidad instalada de 475 MW. La inversión realizada por la empresa energética de nombre «Grupo Albanesi» ascendió a los 190 millones de dólares.

Ubicación de la ciudad de Río Cuarto
Ubicación de la Central Térmica del Grupo Albanesi

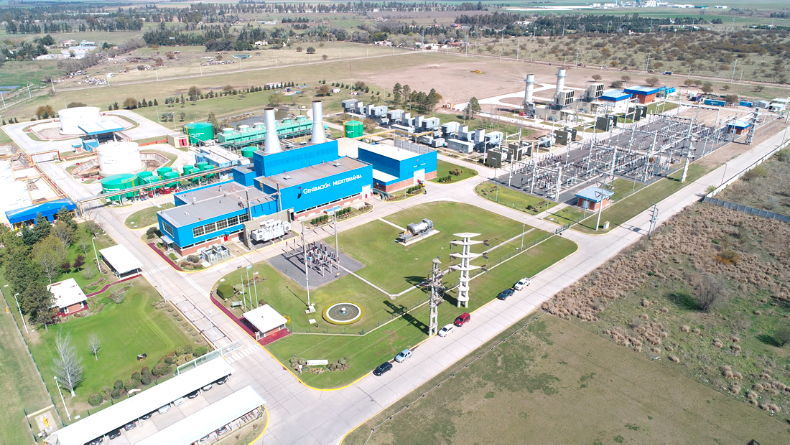

Central Térmica previo a los trabajos de ampliación
Complejo que genera energía eléctrica utilizando gas
La central genera energía eléctrica a partir de la energía térmica que se produce por la combustión de gas natural

La ampliación realizada consistió en construir una nueva turbina de gas, 3 nuevas calderas, una nueva turbina de vapor, una nueva torre de enfriamiento y la ampliación de la estación transformadora de energía eléctrica. Las obras permiten a la central térmica recibir mayores volúmenes de gas con el objetivo de aportar a la red provincial mayores volúmenes de energía eléctrica.

Componentes de una central térmica:

Caldera
Turbina
Alternador
Circuito de refrigeración
Tratamiento del agua
Generador de vapor

Proceso de generación de energía eléctrica:

A- En una caldera, se queman los combustibles para generar vapor a alta presión y temperatura.
B- El vapor mueve el impulsor de la turbina de vapor.
C- La turbina impulsa los generadores de energía, que están conectados a ella.
D- Los generadores convierten la energía mecánica en energía eléctrica.
E- La energía eléctrica se vierte en la red.

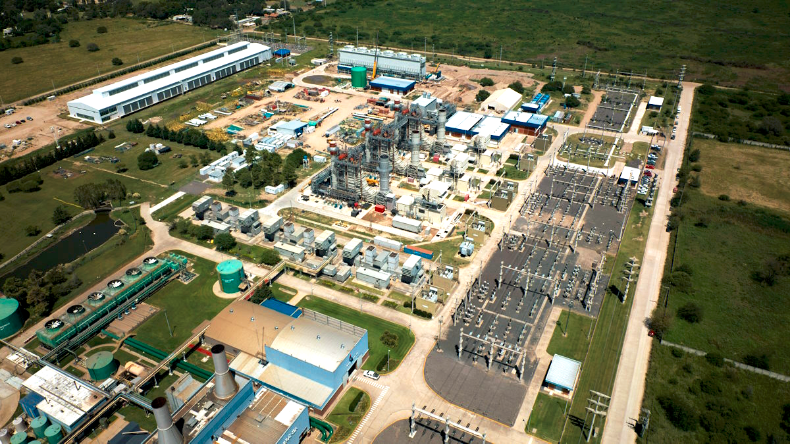

Proyecto para ampliar la central térmica
Obras iniciadas en el año 2022

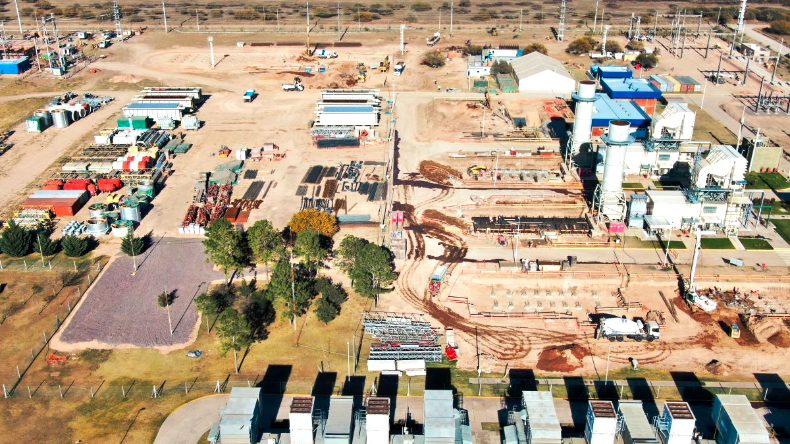

Construcción de nuevas instalaciones

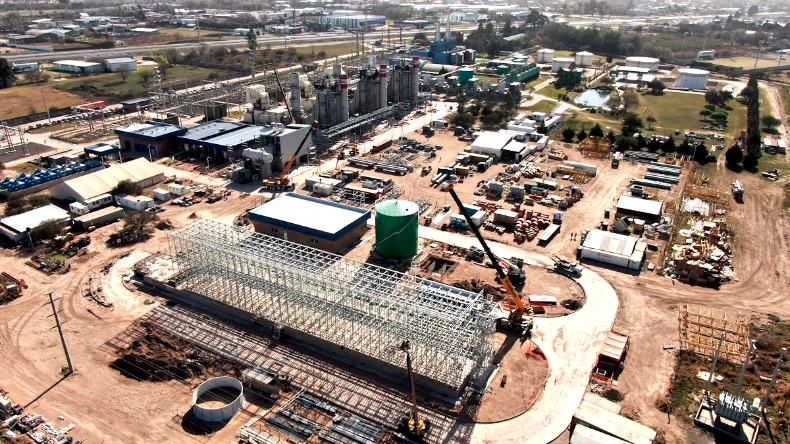

Avance de los trabajos en el año 2023
Las obras necesitaron la presencia de 5 torres grúa
Avance de las obras a finales del año 2023

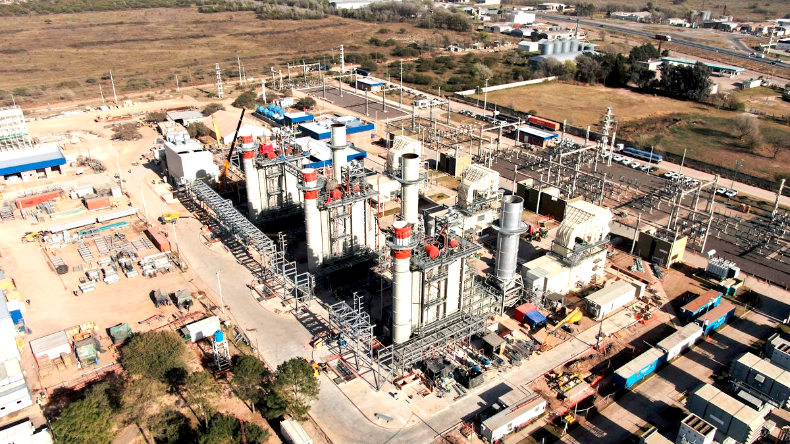

Trabajos finales en el montaje de las nuevas instalaciones
Última etapa de obras realizada a principios del año 2024

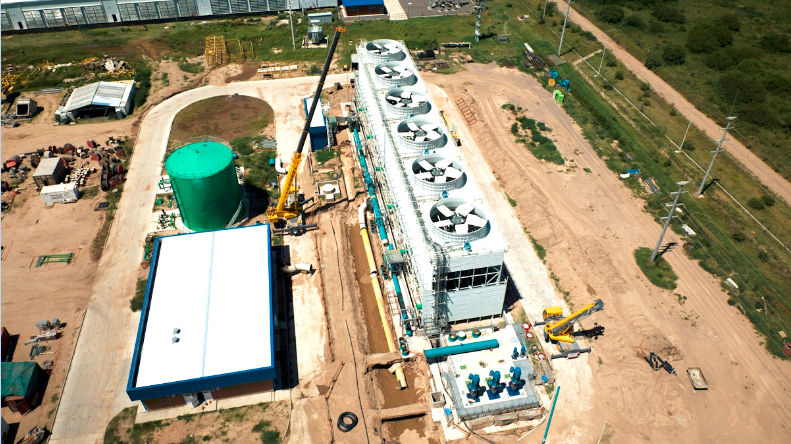

Trabajos finales en la nueva torre de enfriamiento
De fondo la ciudad de Río Cuarto

Como se mencionó anteriormente la ampliación de esta Central Térmica fue puesta a operar en el mes de Diciembre del año 2024 ampliando su capacidad instalada en unos 125 MW, alcanzando así una capacidad instalada total de 475 MW. La nueva ampliación beneficia especialmente a las diferentes industrias productivas que necesitan de la energía eléctrica para llevar a cabo su actividad. A continuación veremos algunas imágenes de la central térmica recientemente ampliada.

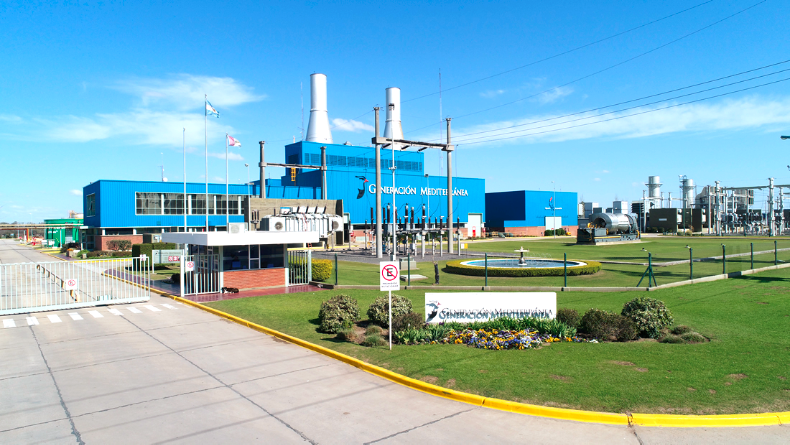

Ampliación ya operativa (Imagen de Diciembre 2024)
Nuevas instalaciones ya funcionando (Imagen de Diciembre 2024)
Los trabajos demandaron una inversión de 190 millones de dólares (Imagen de Diciembre 2024)

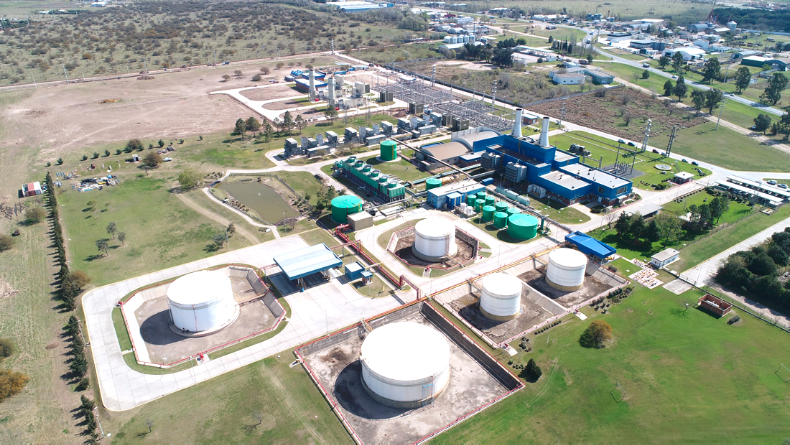

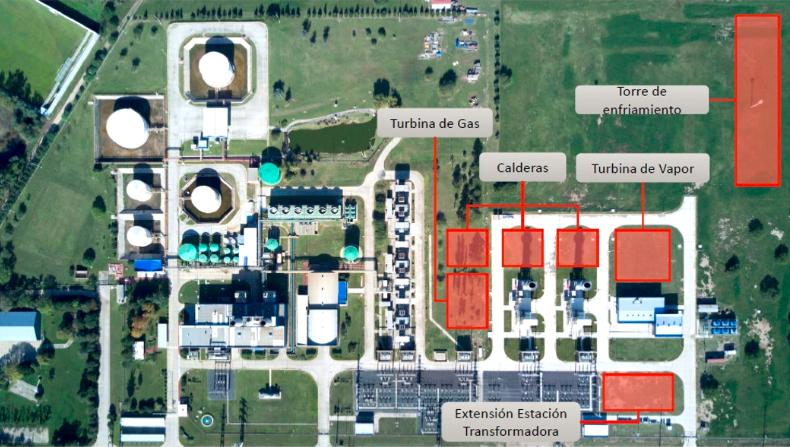

Imagen satelital de la central térmica en Marzo de 2024

Fuente de la información:
Grupo Albanesi https://www.albanesi.com.ar/en_central_termica_m_maranzana.php
